概述

目录

【背景】

1. 收益递减规律 & 边际分析

2. 学习曲线

【预测型生命周期】

1. 规划成本管理

1.1 规划成本管理: 输入

1.2 规划成本管理:输出

1.3 规划成本管理:工具和技术

2. 估算成本

2.1 估算成本:输入

2.2 估算成本:输出

2.3 估算成本:工具和技术

3. 制定预算

3.1 制定预算:输入

3.2 制定预算:输出

3.3 制定预算:工具和技术

4. 控制成本

4.1 控制成本:输入

4.2 控制成本:输出

4.3 控制成本:工具和技术

【敏捷型生命周期】

1. 敏捷成本管理考量因素

【背景】

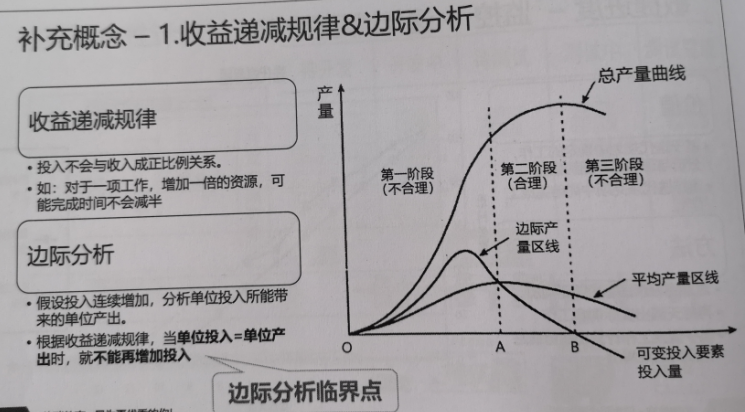

1. 收益递减规律 & 边际分析

收益递减规律,即边际效益递减规律。

代表投入和收入不会成为正比关系。

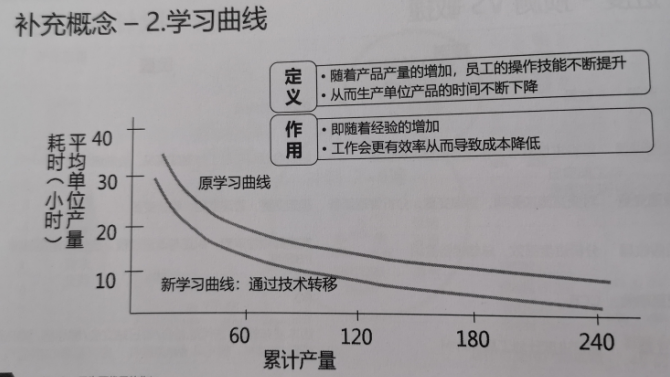

2. 学习曲线

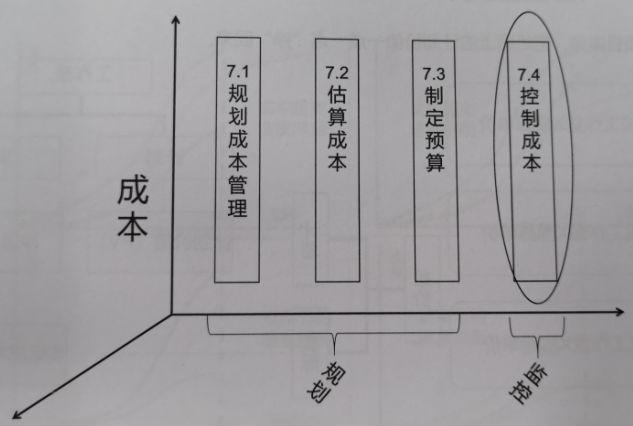

【预测型生命周期】

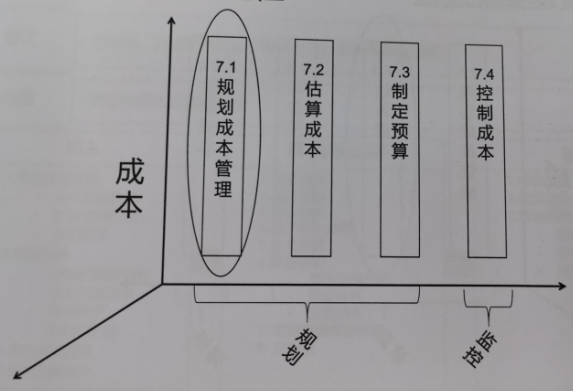

1. 规划成本管理

4定:定方向,框架,过程,规则

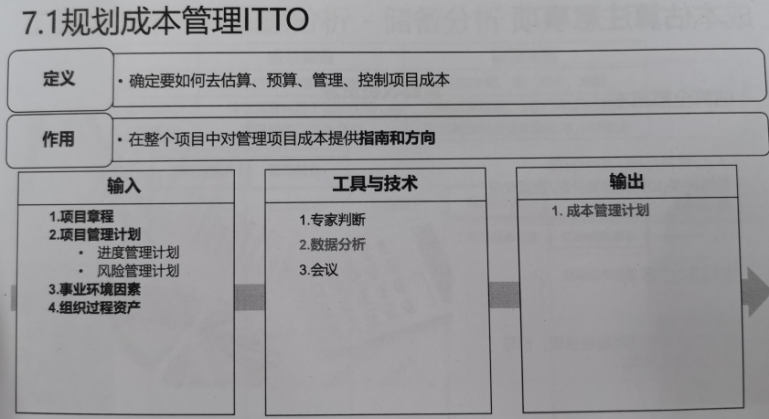

1.1 规划成本管理: 输入

(1)项目章程

(2)项目管理计划

        进度管理计划

        风险管理计划

(3)事业环境因素

(4)组织过程

1.2 规划成本管理:输出

(1)成本管理计划

1.3 规划成本管理:工具和技术

(1)专家判断

(2)数据分析

(3)会议

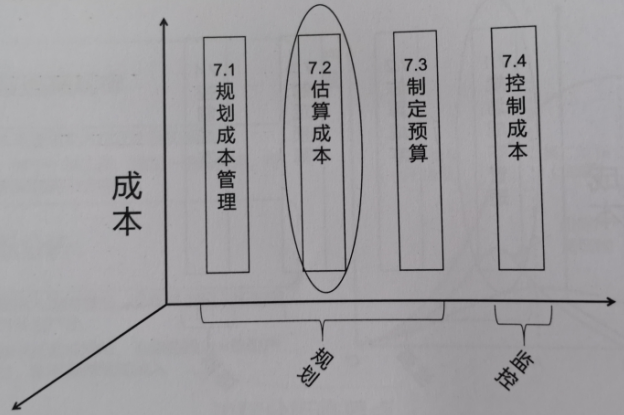

2. 估算成本

2.1 估算成本:输入

(1)项目管理计划

        成本管理计划

        质量管理计划

        范围基准

(2)项目文件

        经验教训登记册

        项目进度计划

        资源需求

        风险登记册

(3)事业环境因素

(4)组织过程资产

2.2 估算成本:输出

(1)成本估算

(2)估算依据

(3)项目文件更新

        假设日志

        经验教训登记册

        风险登记册

2.3 估算成本:工具和技术

(1)专家判断

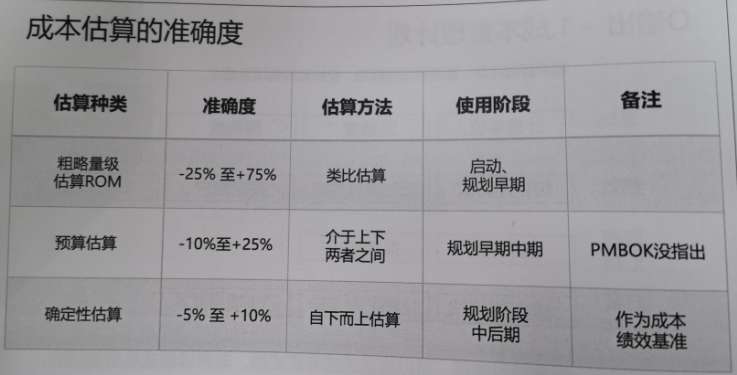

(2)类比估算

(3)参数估算

(4)自上而下估算

(5)三点估算

(6)数据分析

        备选方案分析

        储备分析

        质量成本

(7)项目管理信息系统

(8)决投票

这个估算成本环节,确定的是应急储备,而不是管理储备。

管理储备在制定预算时确定。

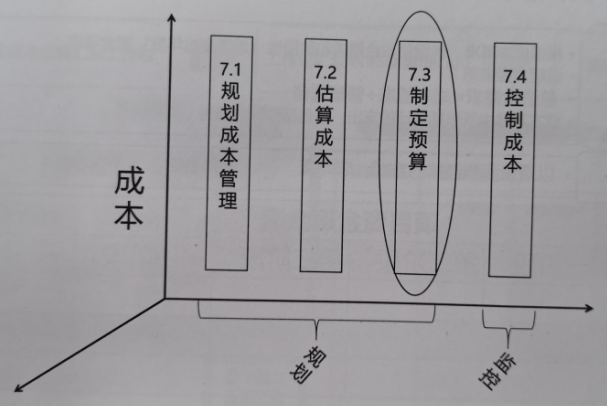

3. 制定预算

注:

1. 汇总前面的估算,用成本汇总工具,确定成本基准和项目预算(项目资金需求)。

2. 成本基准和成本项目资金需求。

3. 掌握储备分析,这里分析的是管理储备。纳入预算中。

4. 动用管理储备,需要管理层批准。紧急情况下也不能随便动用。

5. 应急储备是基准的一部分,项目经理可以批准。

6. 项目预算和成本基准的区别。

7. 管理储备和应急储备的区别。

8. 项目资金需求=项目预算。

9. 只要动用管理储备,就要走变更控制流程。

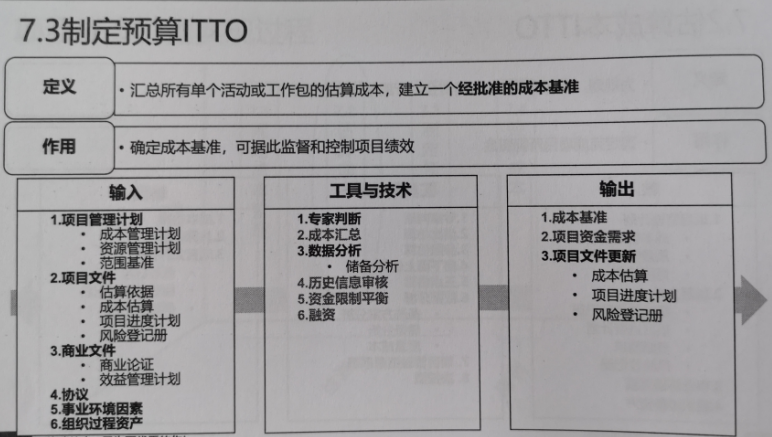

3.1 制定预算:输入

(1)项目管理计划

        成本管理计划

        资源管理计划

        范围基准

(2)项目文件

        估算依据

        成本估算

        项目进度计划

        风险登记册

(3)商业文件

        商业论证

        效益管理计划

(4)协议

(5)事业环境因素

(6)组织过程资产

3.2 制定预算:输出

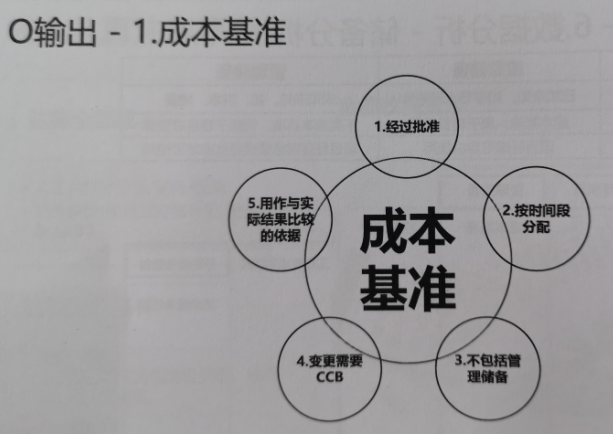

(1)成本基准

(2)项目资金需求

(3)项目文件更新

        成本估算

        项目进度计划

        风险登记册

1. 成本基准,就是项目完工预算

3.3 制定预算:工具和技术

(1)专家判断

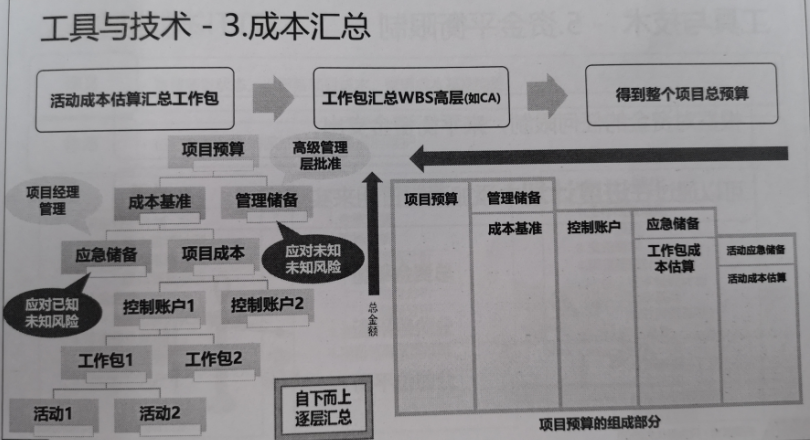

(2)成本汇总

(3)数据分析

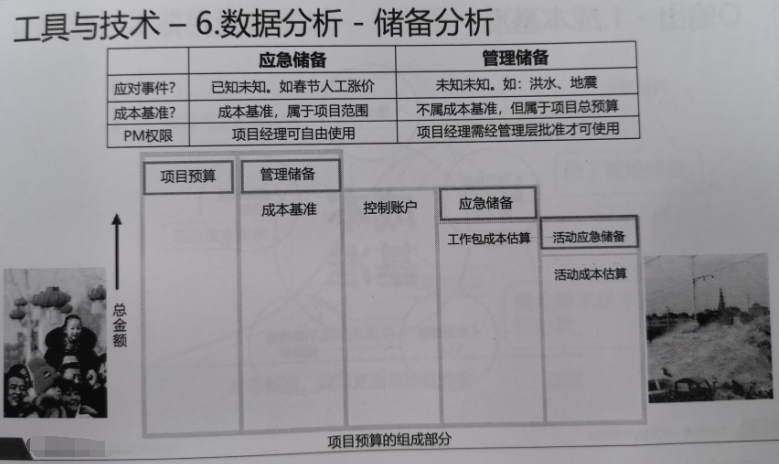

        储备分析

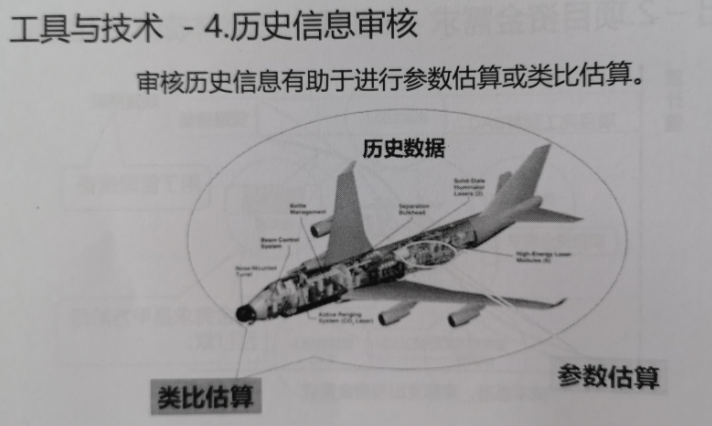

(4)历史信息审核

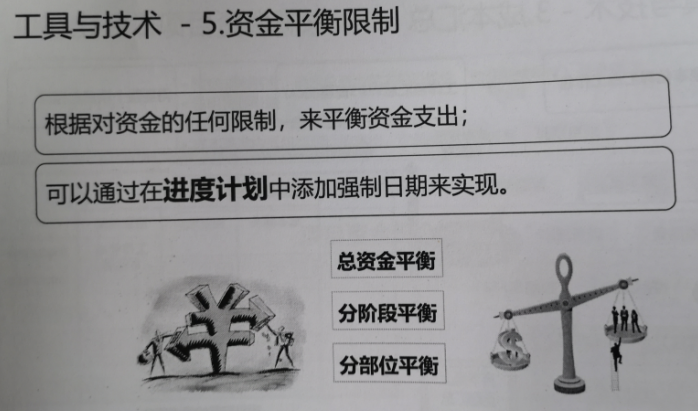

(5)资金限制平衡

(6)融资

只要动用管理储备,就要走变更控制流程。PM不能先斩后奏。

成本和进度计划会相互制约。

4. 控制成本

4.1 控制成本:输入

(1)项目管理计划

        成本管理计划

        成本基准

        绩效测量基准

(2)项目文件

        经验教训登记册

(3)项目资金需求

(4)工作绩效数据

(5)组织过程资产

4.2 控制成本:输出

(1)工作绩效信息

(2)成本预测

(3)变更请求

(4)项目管理计划更新

        成本管理计划

        成本基准

        绩效测量基准

(5)项目文件更新

        假设日志

        估算依据

        成本估算

        经验教训登记册

        风险登记册

4.3 控制成本:工具和技术

(1)专家判断

(2)数据分析

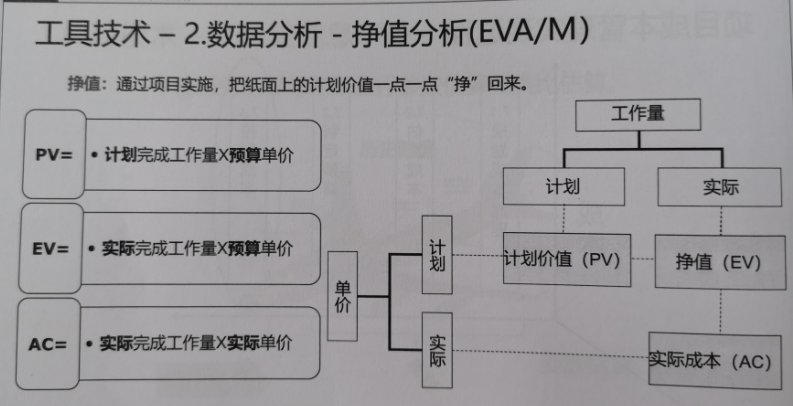

        挣值分析

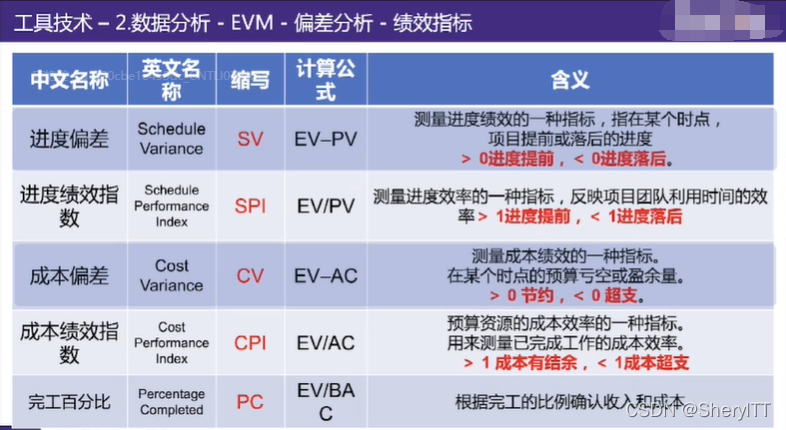

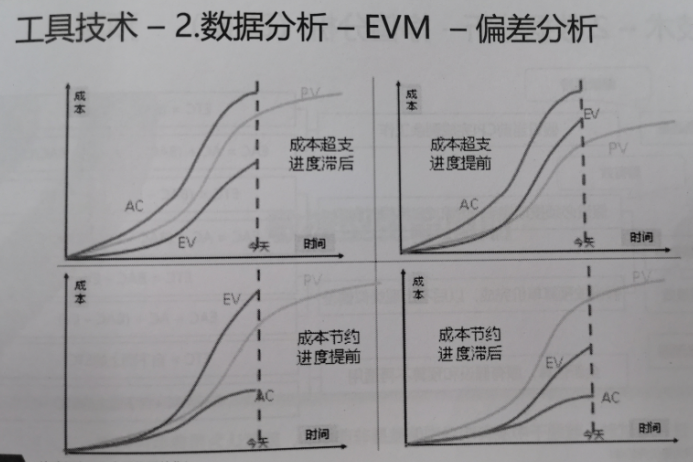

        偏差分析

        趋势分析

        储备分析

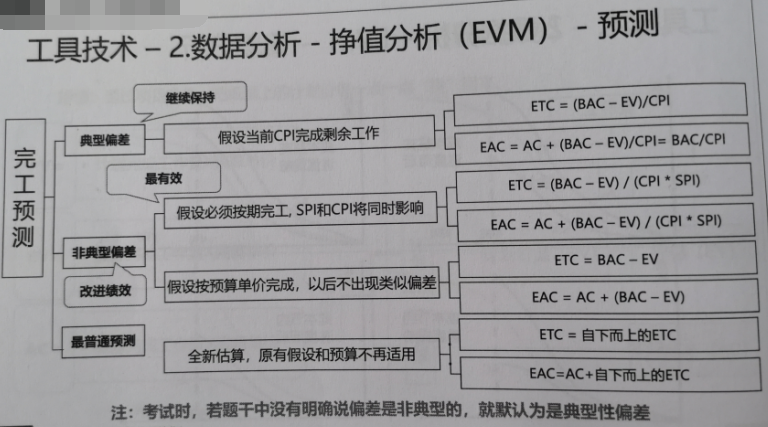

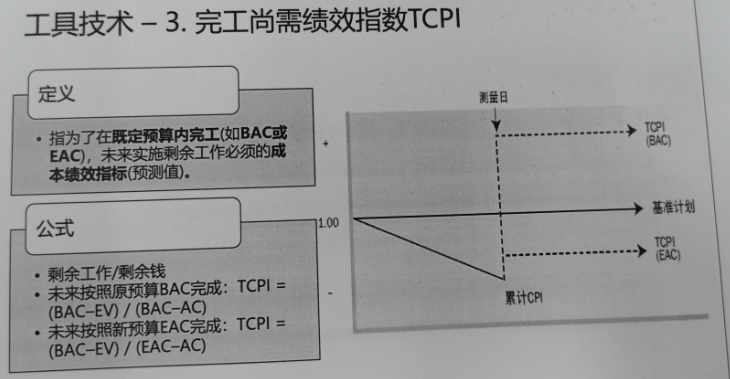

(3)完工尚需绩效指数

(4)项目管理信息系统

注:

1. PV: 指的是计划完成的工作量,价值多少钱 (工作量相当于钱)

2. EV:指的是实际完成的工作量,价值多少钱

3. AC:指的是实际完成的工作量,花了多少钱

理想状态下完成工作,加上BAC,四者应该相等。

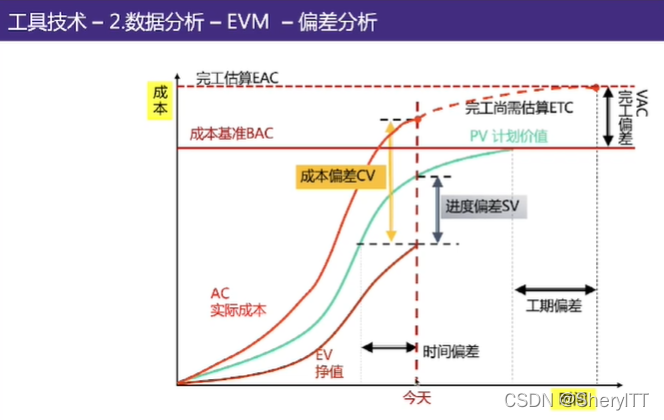

注:

1. 计算时,都是针对当前的情况:今天

2. EV曲线如果在PV下方,代表进度绩效不好。

3. EV曲线在VC下方,代表进度绩效不好。

4. PV和AV没有关系。

5. 截止当前时间,EV和AC再往后是虚线,而PV是实线。

6. 时间偏差=进度延误,用时间表示

7. 工期偏差

8. 完工偏差

注:

1. ETC:

截止当前时间节点,未来剩余工作还需要花多少费用完成。

2. EAC:

截止当前时间节点,针对目前的绩效情况,判断完成整个项目所需要花的费用。

所以ETC和BAC不一定相等。当认为BAC不可行时,用EAC。

3. BAC:

截止当前时间节点,最初在规划时,确定成本基准和项目预算时,确定的费用。

如果一切都按计划去做,最终BAC代表项目结束时的计划值。

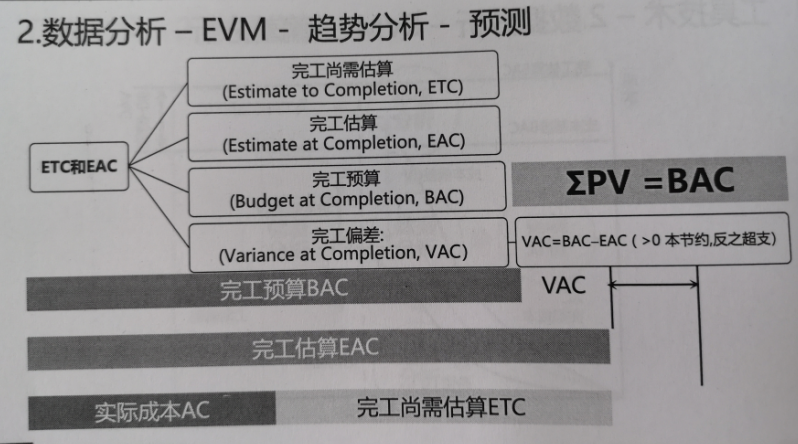

4. VAC:

完工预算减去完工估算。

注:

1.  典型偏差,是指不管绩效好或不好,都是稳定的。未来都会继续下去。

2. 非典型的偏差,不管原来的绩效好或不好,都不影响未来的绩效,未来的绩效都会按照基准下去。

3. ETC=BAC-EV,这里省略了分母1

注:

1. 这里代表前面绩效好或不好,都要在规定的绩效(钱)内完成。

如果前面的绩效不好,比如小于1,那未来绩效就要很好,补上前面的债。

反之亦然。

2. TCPI=剩余的工作量/剩余的费用

3. TCPI=剩余的工作量/实际剩余的费用  (原来的完工预算BAC不可行了)

【敏捷型生命周期】

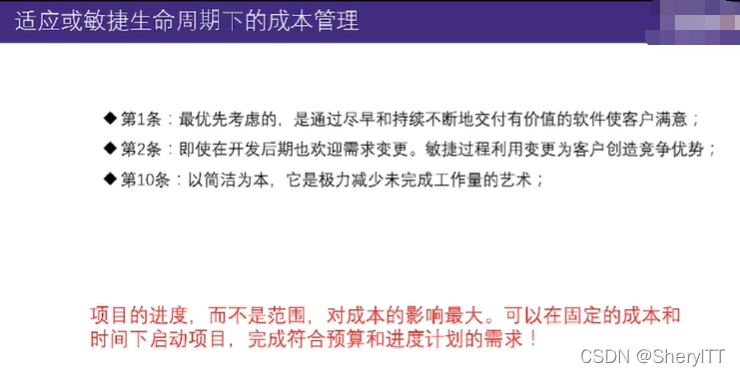

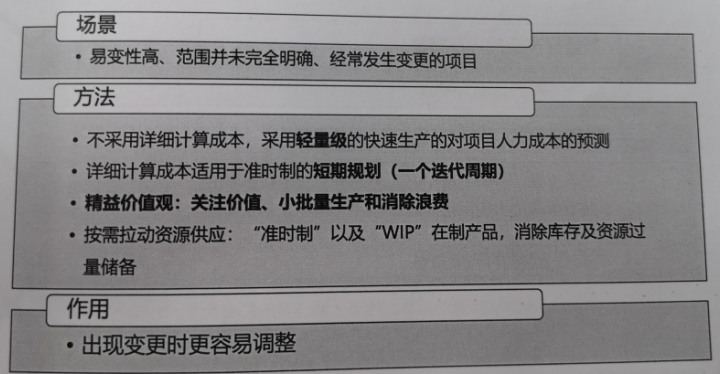

1. 敏捷成本管理考量因素

最后

以上就是从容菠萝为你收集整理的PMP课程笔记:第7章 项目成本管理【背景】【预测型生命周期】【敏捷型生命周期】的全部内容,希望文章能够帮你解决PMP课程笔记:第7章 项目成本管理【背景】【预测型生命周期】【敏捷型生命周期】所遇到的程序开发问题。
