试题分解
-
关于项目进度管理计划的描述,正确的是:(在制订项目进度管理计划时,应该考虑项目章程) 。
答案解析:
项目章程是制订进度管理计划的输入。项目进度管理计划是项目管理计划的组成部分,项目进度管理过程及其相关的工具和技术应写入进度管理计划。
根据项目需要,进度管理计划可以是正式或非正式的,非常详细或高度概括的。项目进度管理计划应包括合适的控制临界值,还可以规定如何报告和评估进度紧急情况。
在项目执行过程中,可能需要更新进度管理计划,以反映在管理进度过程中所发生的变更。 -
规划项目进度管理是为实施项目进度管理制定政策、程序。并形成文档化的项目进度管理计划的过程,_里程碑清单__不属于规划项目进度管理的输入。
答案解析:
规划项目进度管理的输入项包括:项目管理计划、项目章程、组织过程资产、事业环境因素。本题中,选项B范围基准属于项目管理计划,选项D组织文化属于事业环境因素。 -

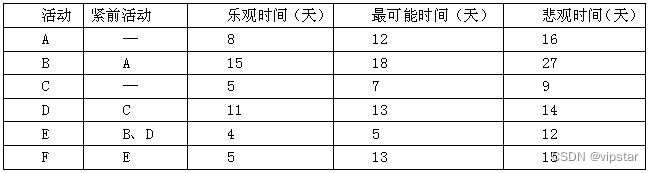

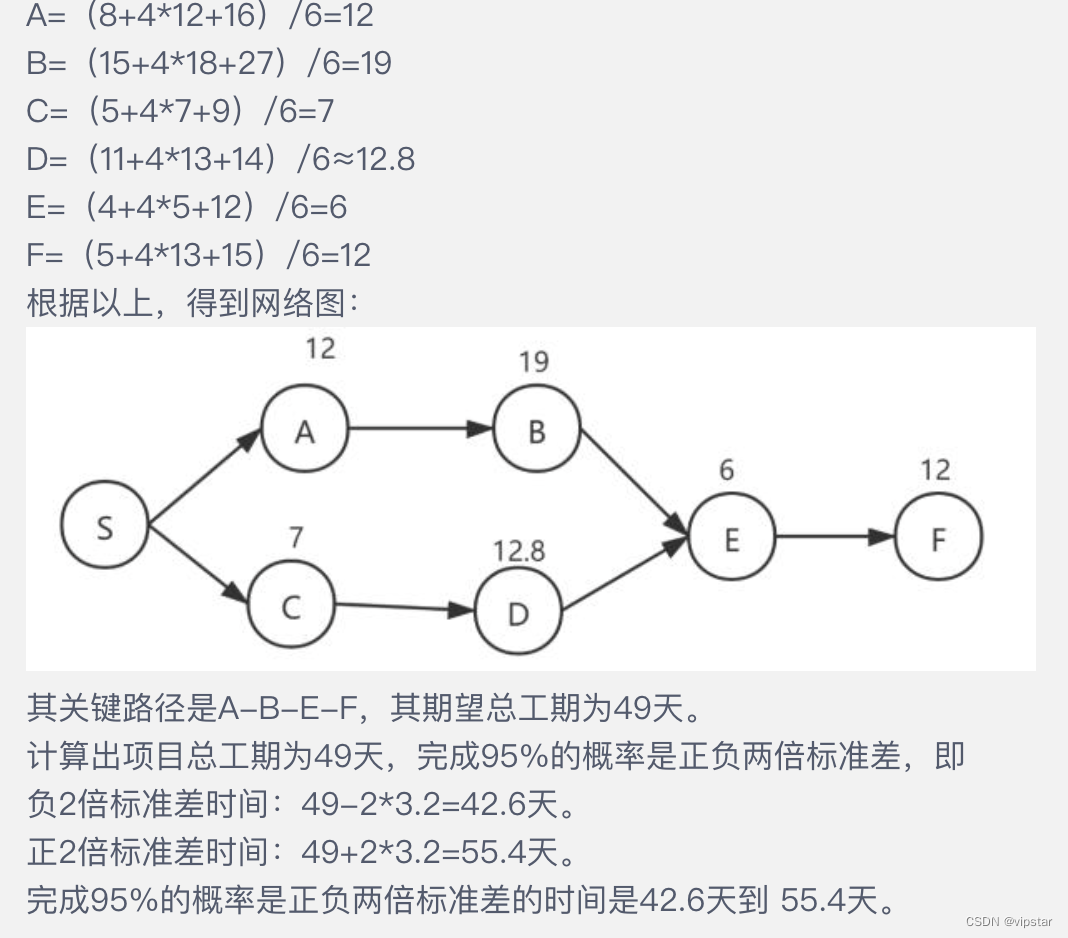

下图表示某项目各个活动关系及乐观、最可能、悲观完成时间,假设各活动的三种完成时间服从β分布,按照三点估算法该项目标准差为3.2天,则项目在(5)完成的概率为 95%。
答案解析:
计划评审技术(PERT),又称为三点估算技术,其理论基础是假设项目持续时间,以及整个项目完成时间是随机的,且服从某种概率分布。PERT可以估计整个项目在某个时间内完成的概率。
1)活动的时间估计
假定三个估计服从β分布,可以算出期望时间:
活动历时均值(或估计值)=(乐观时间+4×最可能时间+悲观时间)/6
2)项目的周期估算
PERT认为整个项目的完成时间是各个活动完成时间之和,且服从正态分布。
标准差:活动历时方差б=(悲观时间-乐观时间)/6

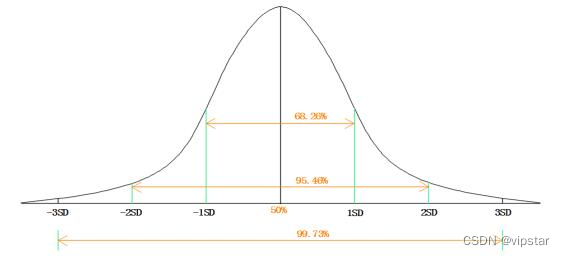

我们还要会算在某一个时间段内,工作(活动)完成的概率,这就需要用到“面积法”,需要记住68.28%、95.46%、99.73%这些数值,取整数可记为68%、95%、99%。正态分布曲线如图所示。
-
如果一个项目的SPI=0.75.CPI=0.9,此时项目经理最适合采取 ( 9 ) 式来控制项目进度。
答案解析:
快速跟进(也叫并行施工)。一种进度压缩技术,将正常情况下按顺序进行的活动或阶段改为至少是部分并行开展。它只适用于能够通过并行活动来缩短项目工期的情况。
赶工。通过增加资源,以最小的成本增加来压缩进度工期的一种技术。赶工的例子包括:批准加班、增加额外资源或支付加急费用,来加快关键路径上的活动。赶工只适用于那些通过增加资源就能缩短持续时间的,且位于关键路径上的活动。赶工并非总是切实可行,它可能导致风险和/或成本的增加。
资源平衡。为了在资源需求与资源供给之间取得平衡,根据资源制约对开始日期和结束日期进行调整的一种技术。资源平衡往往导致关键路径改变,通常是延长。
蒙特卡罗分析法(也叫统计模拟法),是一种采用随机抽样统计来估算结果的计算方法。
根据题干SPI=0.75.CPI=0.9,此时进度落后,成本超支,如还采用赶工,还会增加项目成本,因此最好采取快速跟进,因为它可以进行赶工缩短工期,而且不会增加成本。
SPI和CPI是什么意思啊??? -
关于进度管理的描述,不正确的是: ( 资源平滑技术通常会导致项目关键路径变长 )。
答案解析:
资源平滑(Resource Smoothing)指的是对进度模型中的活动进行调整,从而使项目资源需求不超过预定的资源限制的一种技术。
相对于资源平衡而言,资源平滑不会改变项目关键路径,完工日期也不会延迟。也就是说,活动只在其自由浮动时间和总浮动时间内延迟。因此,资源平滑技术可能无法实现所有资源的优化。
关键路径的长度就是项目的总工期,在项目实施过程中,关键路径不是一成不变的。关键路径上的活动称为关键活动。关键活动的总浮动时间和自由浮动时间都是零。
