我是靠谱客的博主 玩命夏天,最近开发中收集的这篇文章主要介绍PMP之项目进度管理,觉得挺不错的,现在分享给大家,希望可以做个参考。

概述

1. 三点估算

注意的是分为三角分布和贝塔分布

三角分布

Te=(To+Tm+Tp)/3; 标准差:Δte=(P-O)/3
(To 最乐观值、Tm 最可能值、Tp 最悲观值、Te 预期值)

贝塔分布

        期望值:Te=(Tp+4Tm+To)/6

        标准差:δ=(Tp-To)/6

        方差:δ2=[(Tp-To)/6]2

  •  最可能时间(Tm):基于最可能获得的资源、最可能取得的资源生产率、对资源可用时间的现实预计,资源对其他参与者的可能依赖关系及可能发生的各种干扰等,所估算的活动持续时间,这里简写为M
  • 最乐观时间(To): 基于活动的最好情况所估算的活动持续时间,这里简写为O
  • 最悲观时间(Tp): 基于活动的最差情况所估算的活动持续时间,这里简写为P

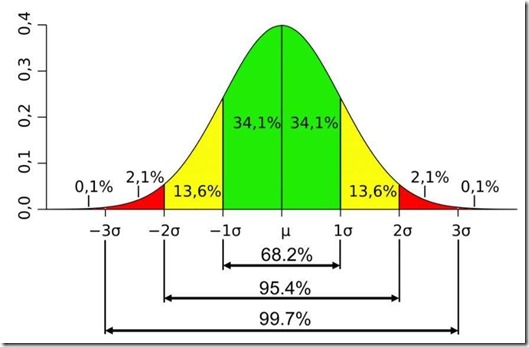

正态分布图:


1

标准差

活动工期落在标准差

范围内的概率

-1δ~1δ68.26%
-2δ~2δ95.44%
-3δ~3δ99.72%
-6δ~6δ99.99%

2. 项目进度计划方法的新兴实践包括:

  • 具有未完项的迭代型进度计划

具有未完项的迭代型进度计划。这是一种基于适应型生命周期的滚动式规划,例如敏捷的产品开发方法。这种方法将需求记录在用户故事中,然后在建造之前按优先级排序并优化用户故事,最后在规定的时间盒内开发产品功能。这一方法通常用于向客户交付增量价值,或多个团队并行开发大量内部关联较小的功能。适应型生命周期在产品开发中的应用越来越普遍,很多项目都采用这种进度计划方法。这种方法的好处在于,它允许在整个开发生命周期期间进行变更。

  • 按需进度计划

按需进度计划根据团队的交付能力来限制团队正在开展的工作。其不依赖以前为产品开发或者产品增量制定的进度计划,而是在资源可用时,根据团队的能力选择能够完成的任务进行开发。

3. 项目进度计划 VS  项目进度管理计划

进度管理计划项目进度计划
概念进度管理计划是项目管理计划的组成部分,为编制、监督和控制项目进度建立准则和明确活动。根据项目需要,进度管理计划可以是正式或者非正式的,非常详细或者高度概括的,其中应包含合适的控制临界值项目进度计划是进度模型的输出,为各个相互关联的活动标注了计划日期、持续时间、里程碑和所需资源等信息。项目进度计划中至少要包括每个活动的计划开始日期与计划完成日期。
区别

进度管理计划会规定:

项目进度模型指定

进度计划的发布和迭代长度

准确度

计量单位

组织程序链接

项目进度模型维护

控制临界值

绩效测量规则

报告形式

包括:

横道图

里程碑图

项目进度网络图



最后

以上就是玩命夏天为你收集整理的PMP之项目进度管理的全部内容,希望文章能够帮你解决PMP之项目进度管理所遇到的程序开发问题。

如果觉得靠谱客网站的内容还不错,欢迎将靠谱客网站推荐给程序员好友。

本图文内容来源于网友提供,作为学习参考使用,或来自网络收集整理,版权属于原作者所有。
点赞(68)

评论列表共有 0 条评论

立即
投稿
返回
顶部
