概述
知识点总结:
关键链法(ccm)是一种进度规划方法,允许项目团队在任何项目进度路径上设置缓冲,以应对资源限制和项目的不确定性。这种方法建立在关键路径法之上,考虑了资源分配、资源优化、资源平衡和活动历时不确定性对关键路径的影响。关键链法引入了缓冲和缓冲管理的概念。关键链法中用统计方法确定缓冲时段,作为各活动的集中安全冗余,放箴在项目进度路径的特定节点,用来应对资源限制和项目不确定性。

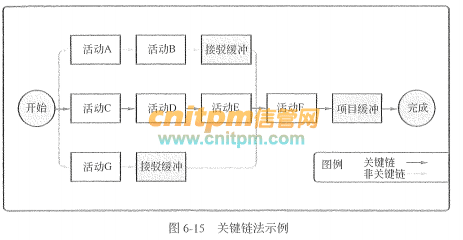

关键链法增加了作为“非工作活动”的持续时间缓冲,用来应对不确定性。如图6-15所示,放置在关键链末端的缓冲称为项目缓冲,用来保证项目不因关键链的延误而延误。其他缓冲,即接驳缓冲,则放置在非关键链与关键链的接合点,用来保护关键链不受非关键链延误的影响。应该根据相应活动链的持续时间的不确定性,来决定每个缓冲时段的长短。一旦确定了“缓冲活动”,就可以按可能的最迟开始与最迟完成日期来安排计划活动。这样一来,关键链法不再管理网络路径的总浮动时间,而是重点管理剩余的缓冲持续时间与剩余的活动链持续时问之间的匹配关系。
习题演练:
进度网络分析技术中的一种方法是( ),它可以根据有限的资源对项目进度表进行调整。在确定了关键路线之后,将资源的有无与多寡考虑进去,确定资源制约进度表,并增加了持续时间缓冲段,这些持续时间缓冲段属于非工作计划活动。
a.关键路径法
b.假设情景分析法
c.关键链法
d.资源平衡法
软题库参考答案:c(仅供参考,欢迎评论交流)
软题库解析:《系统集成项目管理工程师教程》第264页:制定进度计划所采用的主要技术和工具:
关键链法是一种进度网络分析技术,可以根据有限的资源对项目进度计划进行调整。关键链法结合了确定性与随机性办法。开始时利用进度模型中活动持续时间的估算,根据给定的依赖关系与限制条件绘制项目进度网络图,然后计算关键路径。在确定关键路径后,将资源的有无与多寡的情况考虑进去,确定资源限制进度计划。这种资源限制进度计划经常改变项目的关键路径。帕肯森定律:工作总是拖延到它所允许最迟完成的那一天。原因:主观原因:没有压力就没有动力;客观原因:没有激励就没有动力;避免的方式:安全裕量(浮动时间)不要放在具体的活动上,而是集中管理。
